Les travaux continuent sur le chantier durant les vacances.

En intérieur : les lots Electricité (Fauché), Plomberie (Puel), Peinture (LTB) et Menuiseries intérieures (Atelier & Co) sont quasiment terminés, quelques finitions seront réalisées en Août.

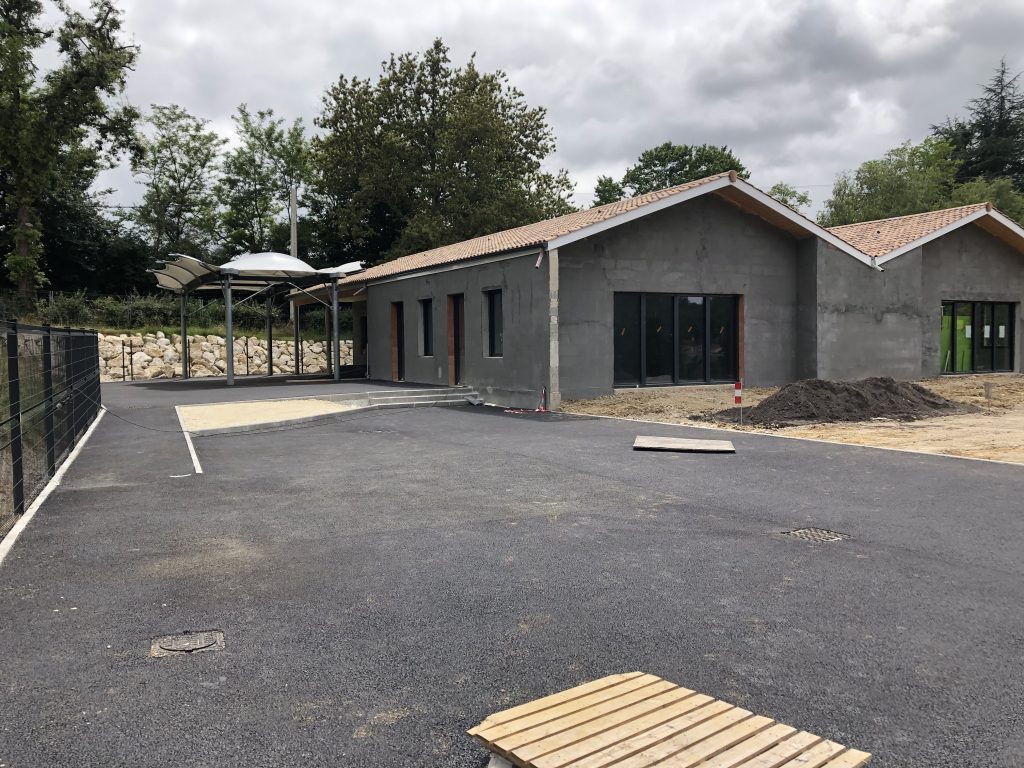

En extérieur : La cour est intégralement clôturée (JBL), la dalle béton prévue dans la partie gazonnée pour accueillir l’aire de jeux est terminée. Les jeux seront installés par la société Kompan à partir du 24 Août ainsi que les raccordements des eaux pluviales (SANCHEZ). Actuellement, le lot VRD (Atlantic Route) réalise les accès extérieurs et le stationnement PMR (Personnes à Mobilité Réduite) le long de l’Allée de la Loubière.

Il reste encore à effectuer les raccordements en gaz, électricité et téléphonie qui sont ordonnés durant le mois d’Août auprès de Gaz de Bordeaux, ERDF et Orange. Enfin, le bureau de contrôle (APAVE Artigues ) pourra effectuer sa mission et convoquer la Commission de Sécurité.
